开足马力跑出项目建设加速度

—中江燃气项目2号机锅炉模块一次吊装成功

永鑫建设 2024/03/22 0
  • 认真对吊装过程进行安全和技术交底

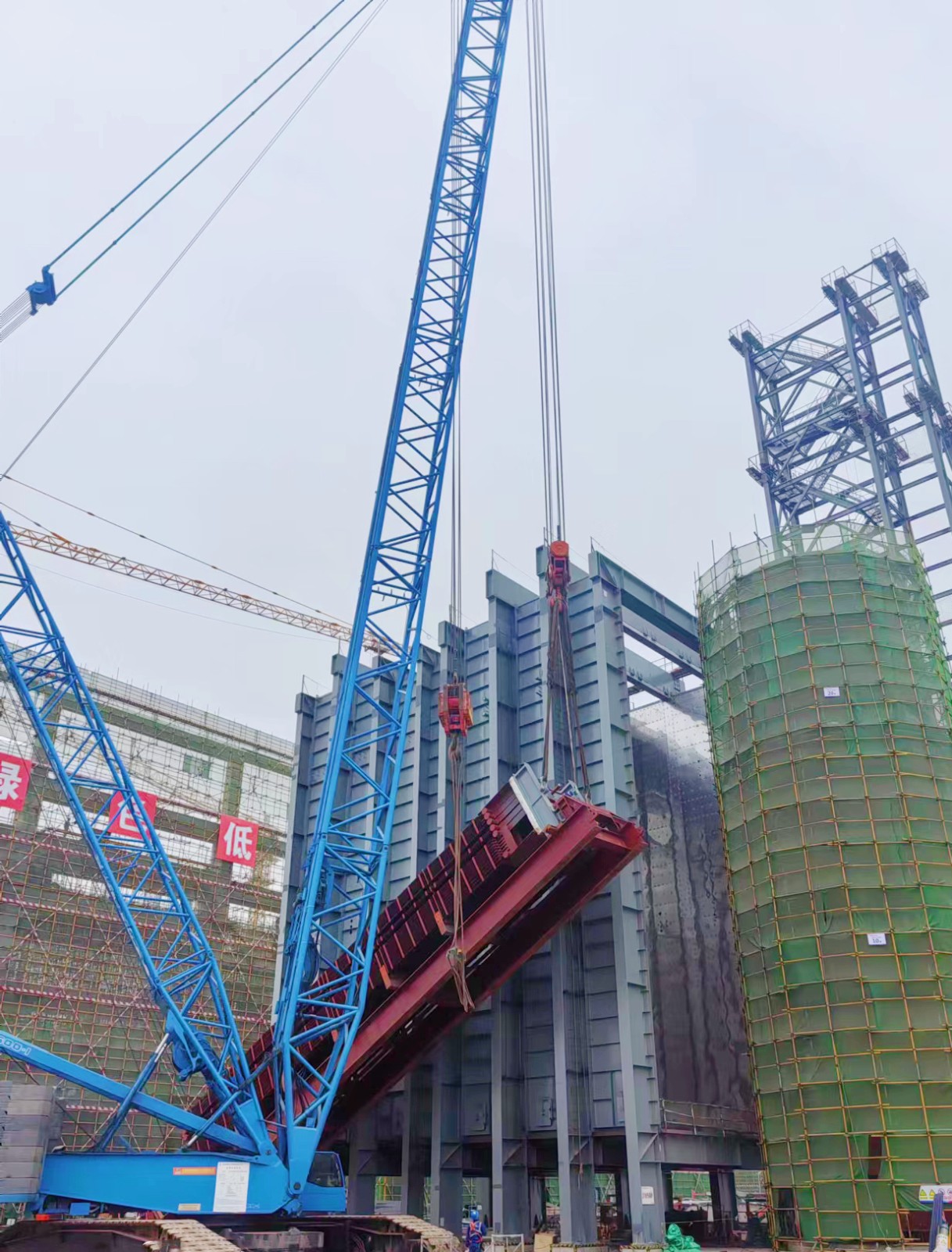

  • 吊装现场2

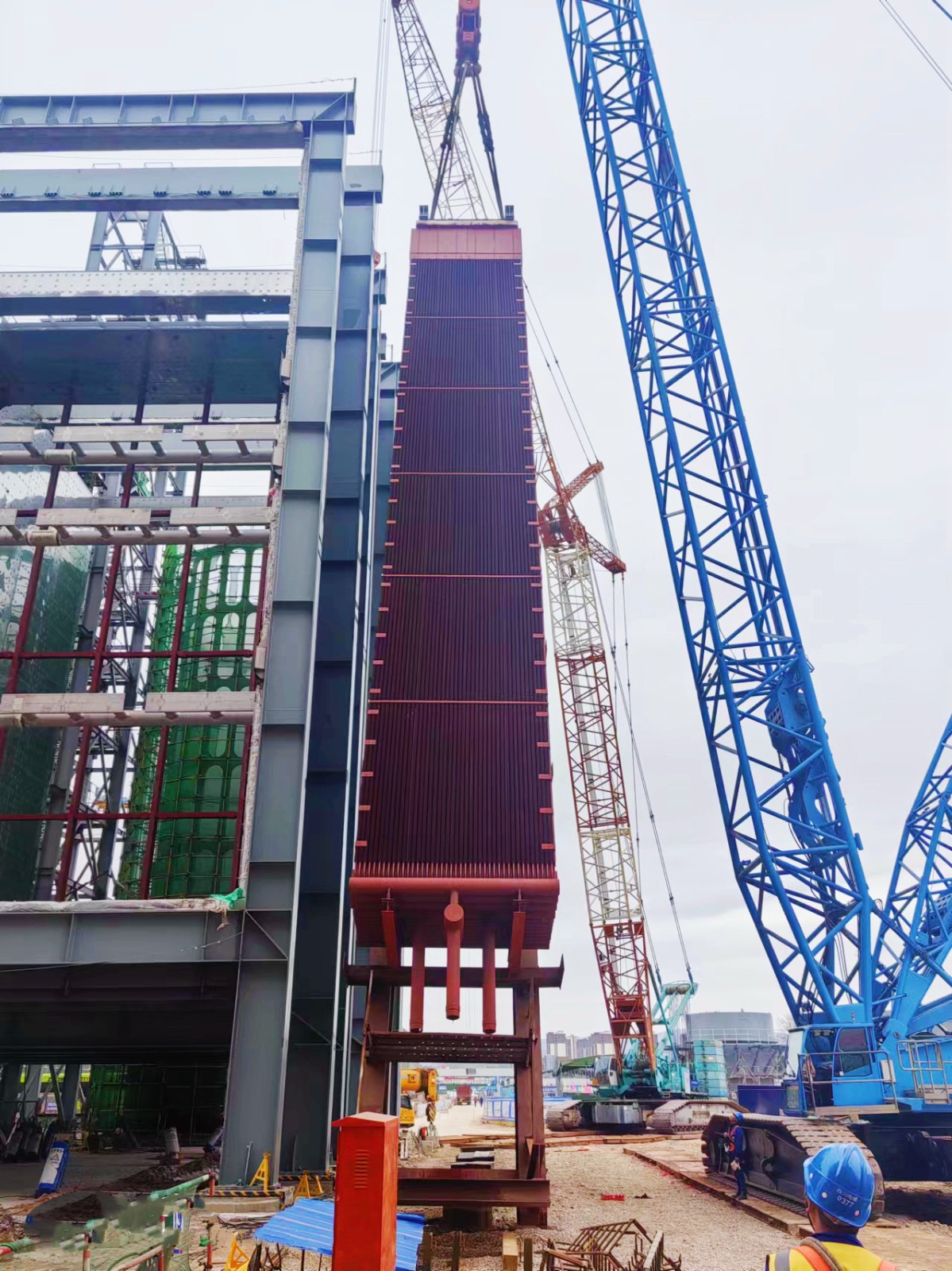

  • 吊装现场1

PHOTO(1/3)

近日,四川能投建工集团永鑫公司中江燃气项目建设再迎新节点,2号机锅炉模块一次吊装成功,标志着工程建设进入施工安装高峰,全体建设者用实际行动跑出项目建设加速度。

2号机锅炉模块是燃气项目关键设备,长3.5米,宽4.25米,高27.2米,净重148.9吨,设备就位标高度28米,起吊高度56米,本次吊装采用500t履带吊卸车至起身架上,模块起身后由350t履带吊配合拆除起身架。

为确保吊装作业安全顺利进行,项目部反复讨论吊装技术方案,并通过现场踏勘论证,最终确定了最优方案。吊装作业前,项目部按照规程和规范要求,对主吊机具的制动系统、控制系统、主臂销轴、主吊钢丝绳、吊装钢丝绳、卡环等吊具进行了细致入微的检查,确保每台设备的安全与正常运行。同时,严格识别风险排查隐患,认真开展安全技术交底,落实吊装技术难点,把控安全风险关键点,确保吊装过程万无一失。在全体施工人员的通力协作下,仅用3小时安全顺利完成了吊装工作,大幅提高了施工速度,缩短了施工工期,并降低了安全风险。

          中江燃气项目部将发扬争创精品,善打硬仗”的精神,以时不我待、只争朝夕的奔跑姿态,扎实抓好项目建设各项工作,确保工程安全准点、优质高效推进。
